Plan de rodaje: cómo construir uno que aguante el día de grabación

Plan de rodaje con bloques, duraciones, equipos y localizaciones para un día de grabación
Exportlab

Plan de rodaje: cómo construir uno que aguante el día de grabación

Un plan de rodaje rara vez falla porque se haya planificado poco. Falla porque la planificación vive en una hoja de cálculo que nadie abre cuando empieza el día: quince pestañas, la versión del martes todavía circulando y nada legible en un móvil.

Este artículo explica cómo estructurar un plan que sobreviva al contacto con la realidad: qué datos lleva cada bloque, cómo colocar márgenes que no se evaporen a media mañana y dónde está la frontera entre el plan de rodaje y el call sheet.

El plan de rodaje y el call sheet son documentos distintos

Los términos se mezclan constantemente, pero responden a preguntas diferentes, y confundirlos es la primera razón por la que los planes se vuelven ilegibles.

Plan de rodajeCall sheet (orden del día)
Alcancetoda la producciónexactamente un día de rodaje
Destinatarioproducción, dirección, clienteel equipo que se presenta mañana
Contenidotodos los días, localizaciones, franjashoras de citación, direcciones, orden, contactos
Pregunta que responde«¿cuándo grabamos qué?»«¿dónde estoy, cuándo y qué pasa allí?»

El plan de rodaje es la visión general. El call sheet es un día extraído de él, más todo lo que hace falta en el set: punto de encuentro, aparcamiento, contactos, previsión meteorológica. En un rodaje en solitario ambos coinciden. A partir de dos unidades conviene separarlos, o el equipo de cámara acabará leyendo información que no le corresponde.

El bloque es la unidad correcta de planificación

La mayoría de los planes son listas de horas. Eso funciona justo hasta que algo se retrasa, y entonces ninguna fila vuelve a ser correcta.

Planificar por bloques es mucho más robusto. Un bloque es una unidad cerrada con un montaje: una entrevista, una tanda de recurso, un detalle de producto. Cada bloque lleva los mismos cinco datos:

  1. Qué se graba — el título y, si existe, la referencia al shot list
  2. Cuánto dura — la duración, no solo la hora de inicio
  3. Quién participa — el equipo o la unidad, no cada persona
  4. Dónde — la localización, con acceso y punto de encuentro
  5. Con qué — el equipamiento que necesita ese bloque concreto

La ventaja aparece con el primer retraso: si los bloques llevan duraciones en lugar de horas fijas, todo lo posterior se desplaza solo. Una lista de horas hay que reescribirla fila por fila en esa misma situación, normalmente mientras el equipo espera.

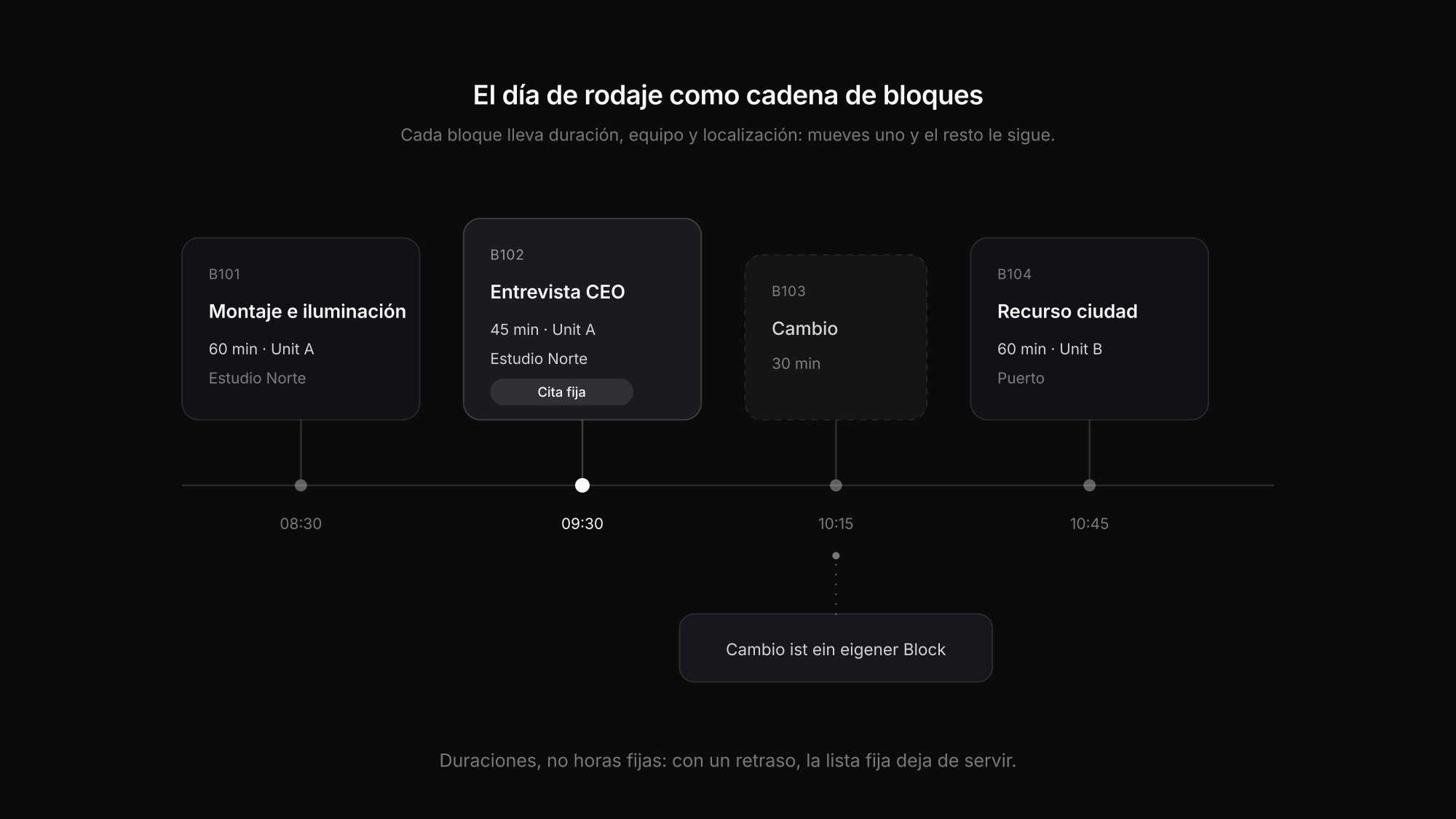

Un día de rodaje como cadena de bloques con duración, equipo y localización en vez de horas fijas

Los cambios de set son bloques propios

El error de planificación más frecuente: el desmontaje, la reiluminación y los desplazamientos no aparecen en el plan. Ocurren igualmente, solo que sin planificar y a costa del siguiente bloque.

Iluminar una entrevista rara vez baja de 30 minutos. Cambiar de localización dentro de una ciudad cuesta el trayecto más carga y descarga, así que en la práctica el doble del tiempo de conducción. Anotar esos bloques da un plan que muestra menos tiempo de grabación, pero que aguanta.

Márgenes que salvan de verdad el día

1

Margen al final del bloque, no del día

Un margen acumulado a las 18:00 no ayuda a las 11:00. Diez minutos detrás de cada bloque crítico absorben el retraso donde se produce.

2

El primer bloque siempre es el más largo

Llegar, descargar, iluminar, probar sonido. Si ajustas el primer bloque, todo el día empieza con retraso.

3

El contenido crítico, al principio

Lo que sí o sí tiene que quedar grabado se hace primero. Lo opcional va al final, donde puede recortarse si aprieta el tiempo.

4

Primero las disponibilidades fijas

El CEO tiene 40 minutos; la sala está ocupada desde las 14:00. Esos puntos no se mueven y todo lo demás se planifica alrededor.

5

La hora dorada es una cita

En exteriores manda el sol, no tu orden del día. Planificar hacia atrás desde ahí es más sencillo que al revés.

6

Un bloque de reserva

El plano que luego falta suele ser aquel para el que no quedó tiempo. Un bloque de reserva cuesta menos que volver a rodar.

Por qué la hoja de cálculo deja de funcionar en el set

Para la fase de planificación, una hoja de cálculo va perfectamente. El día de rodaje se rompe por tres motivos:

  • Versiones. En cuanto el plan se envía como archivo, existe en varios estados. La pregunta «¿esta es la versión buena?» cuesta más tiempo en el set que el propio cambio.
  • Legibilidad en el móvil. En el set nadie abre un portátil. Una tabla de quince columnas en una pantalla de seis pulgadas no es un documento de trabajo.
  • Demasiada información por persona. La unidad de cámara necesita sus dos próximos bloques, no el plan maestro con todos los equipos. Cada fila que no le corresponde es una fila donde puede perderse la suya.

A eso se suma el cliente: quiere saber cuándo pasa cada cosa, pero no tiene por qué ver cada nota interna ni cada pausa de montaje. En una hoja compartida, ambas cosas son el mismo documento.

Un plan que ven a la vez el equipo y el cliente

Para eso está pensada la planificación de rodajes en Exportlab: un plan, tantos días de rodaje como haga falta, y cada persona ve la parte que le concierne.

La planificación cubre seis áreas que normalmente viven en archivos separados:

  • Plan y timetable — bloques con hora, duración, equipo y localización. Mueves uno y todo lo posterior se desplaza con él.
  • Equipos y crew — quién está en cada bloque. El equipo entra por enlace de invitación, sin obligación de crear cuenta.
  • Contenido y guiones — cada bloque sabe qué se graba, con el shot list y el guion al lado.
  • Localizaciones y mapa — todas las localizaciones en un mapa, coloreadas por unidad, con acceso y aparcamiento.
  • Equipamiento y checklist — qué hay que llevar, marcable por bloque.
  • Participantes y cliente — el cliente recibe un enlace y ve únicamente lo aprobado.

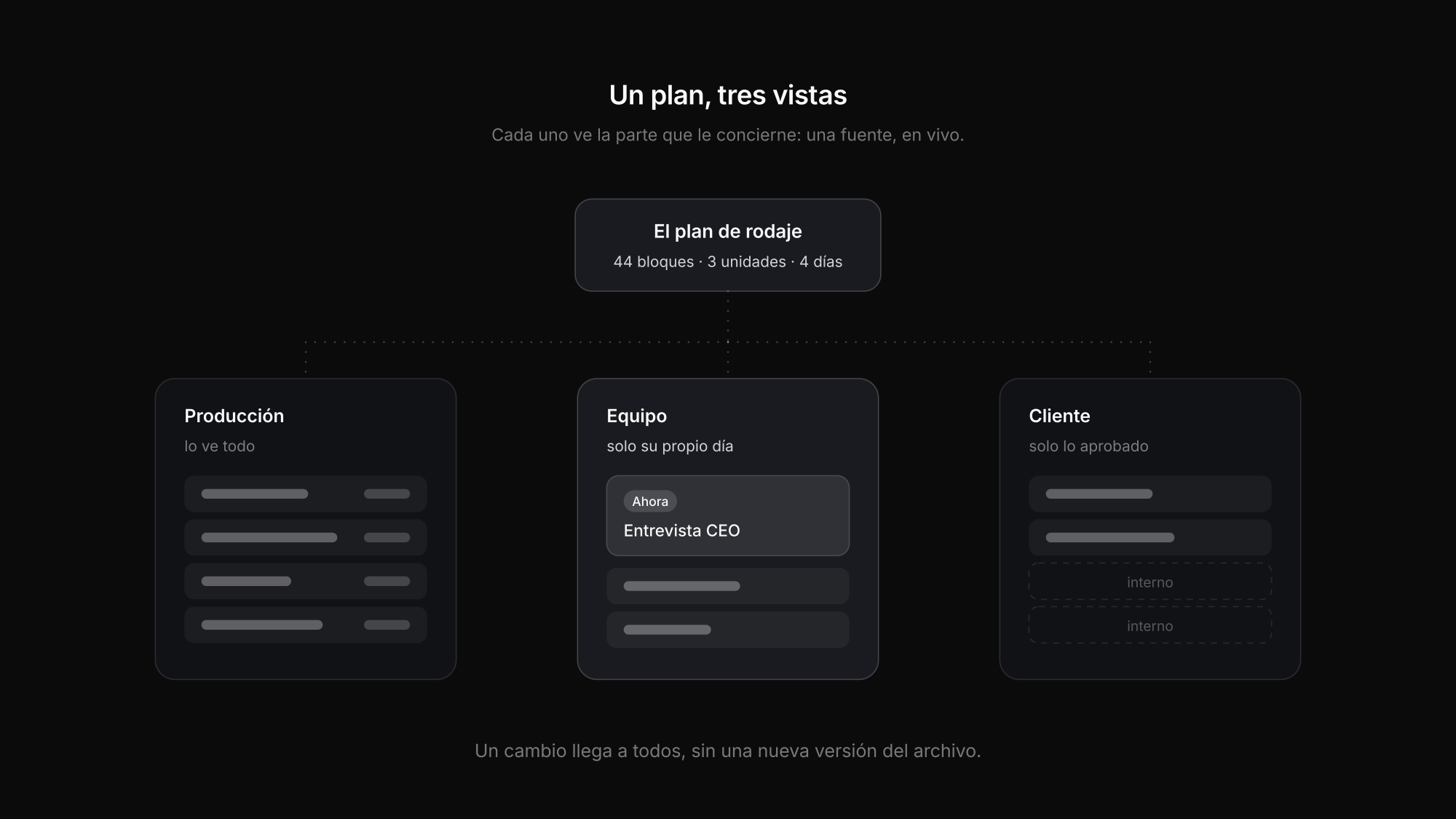

Un plan de rodaje, tres vistas: producción lo ve todo, el equipo su día, el cliente solo lo aprobado

El día del rodaje toma el relevo la app. Muestra el bloque que está en marcha y el siguiente, para exactamente la persona que mira la pantalla, sin desplazarse por unidades ajenas. Hay checklist para el set y el día se puede leer sin conexión, que en aparcamientos subterráneos y localizaciones rurales es la diferencia real.

La escala es abierta: desde un día en solitario con diez bloques de montaje a desmontaje hasta cuatro días de rodaje con tres unidades en ocho localizaciones. No hace falta usar las seis áreas: un día, un bloque y listo también funciona.

Para situarlo: la planificación de rodajes está en fase beta y se habilita por espacio de trabajo.

Del plan de rodaje a la entrega

Un plan de rodaje no termina al acabar la grabación. El material hay que revisarlo, montarlo, aprobarlo y entregarlo, y en la mayoría de producciones eso dura más que el propio rodaje.

Cuando el plan y la entrega viven en el mismo proyecto, desaparece el salto entre ambos: el material grabado aterriza donde estaba planificado el bloque, el feedback de vídeo cuelga del mismo proyecto y el cliente ve el avance en una página de estado en lugar de preguntar. Para recoger comentarios con precisión de fotograma en vez de códigos de tiempo por correo, la comparativa de herramientas de revisión de vídeo entra en detalle.

FAQ: plan de rodaje

¿Qué debe incluir un plan de rodaje?

Por bloque: qué se graba, cuánto dura, qué equipo participa, en qué localización y con qué equipamiento. Además, los cambios de set y los desplazamientos como bloques propios, y los puntos fijos que no se mueven: disponibilidad de las personas, reserva de espacios y posición del sol.

¿Cuál es la diferencia entre plan de rodaje y call sheet?

El plan de rodaje abarca toda la producción con todos los días de grabación. El call sheet es la disposición diaria de una jornada concreta, con horas de citación, direcciones, orden y contactos. El call sheet sale del plan de rodaje, pero no lo sustituye.

¿Cuánto margen conviene planificar?

Mejor que un margen acumulado al final del día, márgenes pequeños detrás de cada bloque crítico. Los cambios de set, la reiluminación y los desplazamientos van en el plan como bloques, no en el cálculo de margen: son tiempo de trabajo, no reserva.

¿Basta con Excel para un plan de rodaje?

Para planificar, sí. El día del rodaje una hoja de cálculo choca con tres límites: versiones que compiten, mala legibilidad en el móvil y demasiada información por persona. A partir de dos unidades en paralelo se nota.

¿Cómo recibe el equipo el plan sin registrarse?

En Exportlab el equipo se añade mediante un enlace de invitación, sin que nadie tenga que crear una cuenta. El cliente recibe su propio enlace y ve únicamente los contenidos aprobados.

Conclusión

Hacer un plan de rodaje que aguante depende menos de la herramienta que de la unidad de planificación: bloques con duración en lugar de una lista de horas fijas, los cambios de set como bloques propios, márgenes donde de verdad se produce el retraso y el contenido crítico al principio del día.

La segunda mitad es la distribución. Un plan que todos ven a la vez, donde cada persona recibe solo su parte, evita justo las preguntas que si no aparecen entre bloque y bloque. La planificación de rodajes muestra cómo funciona en la práctica, y si quieres mantener informado al cliente después del rodaje sin meterlo en el plan, una página de estado hace ese trabajo.
