Flujo de producción de vídeo: las entregas donde los proyectos se atascan

Flujo de producción de vídeo desde el briefing hasta la entrega pasando por preproducción, rodaje y posproducción
Exportlab

Flujo de producción de vídeo: las entregas donde los proyectos se atascan

Toda descripción de un flujo de producción de vídeo enumera las mismas cinco fases: briefing, preproducción, rodaje, posproducción y entrega. Eso no lo discute nadie, y tampoco ayuda demasiado, porque casi nadie pierde tiempo dentro de una fase. Se pierde en los huecos entre ellas.

El traspaso de la preproducción al día de rodaje. Del rodaje al montaje. Del montaje al cliente y de vuelta. De la aprobación a la entrega. Este artículo repasa brevemente las fases y dedica el tiempo a donde corresponde: a los cuatro empalmes.

Las cinco fases, en breve

  1. Briefing y alcance — para qué es el vídeo, a quién se dirige, cuánto dura, dónde se publica y qué significa «terminado»
  2. Preproducción — tratamiento, guion, shot list, casting, localizaciones, permisos, equipo, material, plan de rodaje
  3. Rodaje — las jornadas de grabación, gobernadas por el call sheet
  4. Posproducción — volcado, copia, premontaje, montaje, color, sonido, gráficos, rondas de corrección
  5. Entrega — exportaciones finales en los formatos correctos, el traspaso y el archivado

En un videógrafo autónomo estas fases se solapan; en cuatro días de rodaje con tres unidades son etapas distintas con personas distintas. Los traspasos de abajo se aplican en ambos casos.

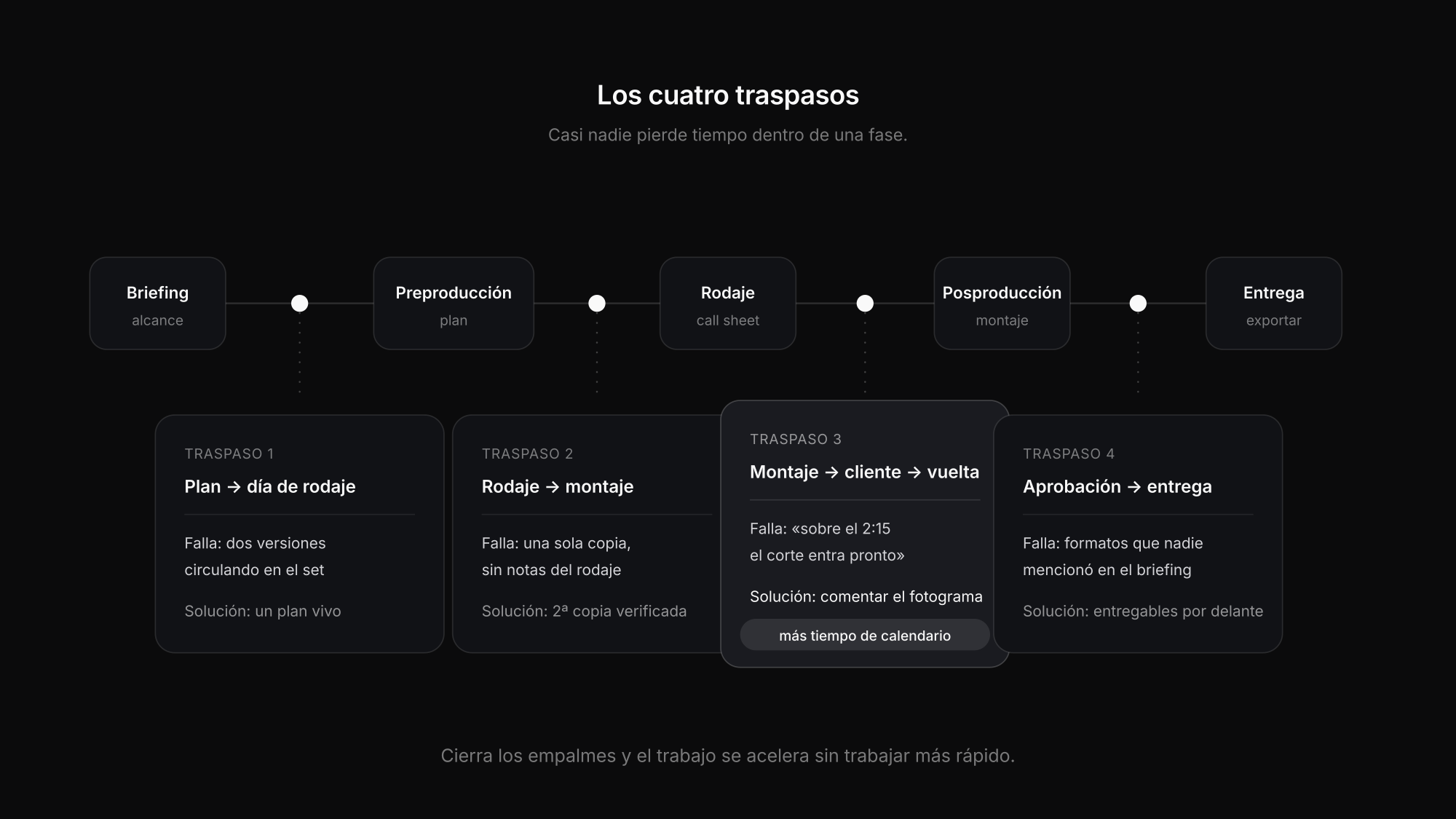

Cinco fases de una producción de vídeo con los cuatro traspasos intermedios destacados

Traspaso 1: de la preproducción al día de rodaje

Todo lo planificado vive en documentos. El día del rodaje el equipo necesita una fracción: la fracción correcta, en el móvil.

Dónde se rompe: el plan es una hoja con quince pestañas enviada como archivo. Después cambia algo. Ahora circulan dos versiones y la mañana empieza con «¿esta es la buena?».

Qué cierra el hueco:

  • Bloques con duraciones en vez de horas fijas, para que un retraso desplace automáticamente todo lo posterior en lugar de invalidar cada fila
  • Cambios de set y desplazamientos como bloques propios — ocurren igualmente, y sin planificar salen del siguiente montaje
  • Un plan vivo en lugar de un adjunto, para que un cambio llegue a todos a la vez
  • Cada persona ve su propio día, no el plan maestro de tres unidades

Traspaso 2: del rodaje al montaje

La tarjeta sale de la cámara y el proyecto se detiene, a veces durante días. Es el traspaso menos vistoso y en el que más a menudo se pierde material de verdad.

Dónde se rompe: el volcado se hace a medianoche tras doce horas de jornada, a un solo disco y sin copia verificada. O el material está bien, pero nadie anotó qué toma era la buena, así que el montaje empieza viéndolo todo.

Qué cierra el hueco:

  • Una segunda copia antes de formatear ninguna tarjeta, sin excepciones y por tarde que sea. Una copia no es una copia.
  • Transferencia verificada, no arrastrar y soltar. Las herramientas de volcado con suma de verificación existen precisamente porque la corrupción silenciosa es real.
  • Notas del rodaje que sobrevivan hasta el montaje — tomas marcadas, la respuesta de la entrevista sobre la que se construirá, el plano que falta
  • Una estructura constante, para que el montador (incluido tu yo futuro) no dedique la primera hora a orientarse

Traspaso 3: del montaje al cliente y de vuelta

Este traspaso consume la mayor parte del tiempo de calendario en casi todas las producciones, y es casi por completo un problema de comunicación.

Dónde se rompe: el montaje sale como enlace o archivo y el feedback vuelve por correo. «Sobre el 2:15 el corte entra pronto, y lo de después de la entrevista se puede quitar.» Ahora el montador adivina qué corte, qué parte y si el 2:15 se refiere a esta versión o a la anterior.

Qué cierra el hueco:

  • Comentarios anclados al código de tiempo, puestos sobre el fotograma en vez de descritos en prosa
  • Un hilo por versión, para que el feedback de la v2 no llegue contra la v4
  • Feedback consolidado — una persona responsable en el cliente recoge las opiniones internas antes de que te lleguen, en lugar de cuatro personas comentando por separado
  • Un número definido de rondas de corrección, acordado en el presupuesto y no descubierto en la ronda cinco

La cuenta es clara: una ida y vuelta que tarda dos días de calendario en resolver un cambio de diez minutos es lo normal por correo. La solución no es trabajar más rápido, sino eliminar la ambigüedad que provoca esa ida y vuelta.

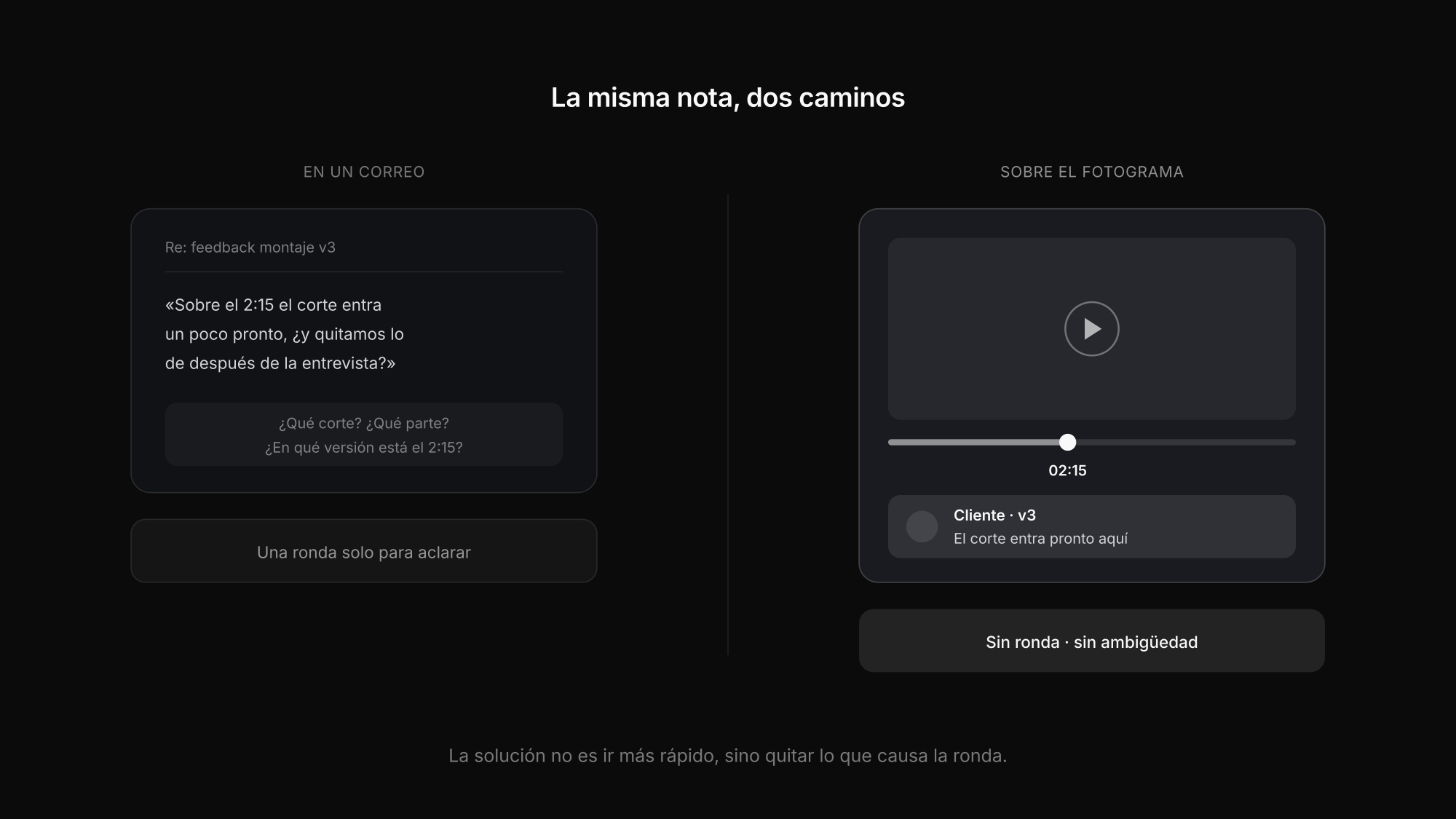

Comentarios anclados al código de tiempo de una versión en lugar de feedback descrito en un correo

Traspaso 4: de la aprobación a la entrega

El montaje está aprobado. Lo que se entrega rara vez es un solo archivo.

Dónde se rompe: el cliente necesita 16:9 para la web, 9:16 para redes, una versión subtitulada y un máster apto para emisión, y esa lista aparece después de la aprobación en lugar de en el briefing.

Qué cierra el hueco:

  • La lista de entregables en el briefing, con relaciones de aspecto, subtítulos y especificaciones de cada plataforma
  • Ajustes de exportación decididos una vez, no deducidos de nuevo en cada encargo — el artículo sobre ajustes de exportación de vídeo cubre qué usar y cuándo
  • Una entrega que el cliente pueda usar: streaming para revisar y descargas donde tenga derecho
  • Un paso de archivado que realmente ocurra, en vez de una carpeta que vive en el disco de montaje hasta que se llena

Adónde se va el tiempo de verdad

1

Esperar feedback

Suele ser el mayor bloque de tiempo de calendario del proyecto y el que menos aparece en un cronograma.

2

Remontar con notas ambiguas

«Lo de después de la entrevista» cuesta una ronda de aclaración. Un comentario con código de tiempo no cuesta nada.

3

Buscar la versión correcta

Tres archivos llamados final, finalv2 y finalUSA_ESTE. La pregunta por la versión es un síntoma.

4

Reexportar para un formato que nadie mencionó

Vertical, subtitulado, apto para emisión. Preguntarlo en el briefing es gratis; descubrirlo tras la aprobación, caro.

5

Reconstruir las notas del rodaje

Qué toma era buena, qué falta. Anotado el mismo día cuesta un minuto; reconstruido después, horas.

6

Perseguir al cliente por una decisión

No porque sea lento, sino porque «échale un vistazo y me dices» no es una tarea con fecha.

Mantener las fases conectadas

Casi todos estos fallos son el mismo fallo: las fases viven en herramientas distintas, así que el contexto no sobrevive al empalme. El plan en una hoja de cálculo, el material en un disco, la revisión en correos, la factura en la contabilidad, y el cliente en copia de algunas cosas.

Ese es el problema sobre el que está construido Exportlab: un proyecto que sostiene el plan de rodaje, el material, el feedback con precisión de fotograma, la entrega y la documentación, para que cada traspaso ocurra dentro del mismo registro y no entre tres herramientas.

En concreto, a lo largo de los cuatro empalmes: el equipo ve los bloques del día en el móvil mientras el cliente solo ve lo aprobado; las subidas aterrizan en el proyecto al que pertenecen; el feedback se ancla a un código de tiempo de una versión concreta en lugar de llegar en prosa; y el cliente sigue el avance en una página de estado en vez de escribir para preguntar. La planificación de rodajes está en beta y se habilita por espacio de trabajo.

FAQ: flujo de producción de vídeo

¿Cuáles son las fases de una producción de vídeo?

Briefing y alcance, preproducción, rodaje, posproducción y entrega. Las fases son estándar; el tiempo suele perderse en los traspasos entre ellas y no dentro de ninguna.

¿Dónde se pierde más tiempo en los proyectos de vídeo?

En el bucle de revisión entre el montaje y el cliente. El feedback descrito en prosa en lugar de anclado a un código de tiempo genera idas y vueltas, y cada una cuesta días de calendario para cambios de minutos.

¿Cuántas rondas de corrección debo incluir?

Sea cual sea el número, nómbralo en el presupuesto en lugar de dejarlo abierto. Dos rondas es un valor habitual en trabajo comercial. El problema rara vez es el número: es descubrir en la ronda cinco que nunca hubo uno.

¿Qué debe pasar con el material el día del rodaje?

Una segunda copia antes de formatear ninguna tarjeta, idealmente con transferencia verificada y no arrastrando y soltando. Una copia no es una copia, y el momento de más riesgo es el final de una jornada larga.

¿Necesito software de gestión de proyectos para vídeo?

No necesariamente, pero las fases tienen que estar conectadas. El coste viene del contexto que se pierde en los traspasos: un plan que el equipo no puede leer en el set, feedback que no dice qué fotograma, una lista de entregables que aparece tras la aprobación.

Conclusión

Un flujo de producción de vídeo no son realmente cinco fases. Son cuatro traspasos, y las fases son lo que ocurre entre ellos.

Cierra los empalmes y el trabajo se acelera sin que nadie trabaje más rápido: un plan vivo que el equipo lee en el móvil, una segunda copia verificada antes de borrar la tarjeta, feedback anclado a un fotograma en lugar de descrito en un correo, y una lista de entregables acordada en el briefing. Para los dos extremos de esa cadena: plan de rodaje y herramientas de revisión de vídeo.
