Workflow in der Videoproduktion: die Übergaben, an denen Projekte hängen bleiben

Workflow einer Videoproduktion von Briefing über Vorproduktion, Dreh und Post bis zur Auslieferung
Exportlab

Workflow in der Videoproduktion: die Übergaben, an denen Projekte hängen bleiben

Jede Beschreibung eines Videoproduktions-Workflows nennt dieselben fünf Phasen: Briefing, Vorproduktion, Dreh, Postproduktion, Auslieferung. Das ist unstrittig — und hilft wenig, denn kaum jemand verliert Zeit innerhalb einer Phase. Verloren wird sie in den Lücken dazwischen.

Die Übergabe von der Vorproduktion an den Drehtag. Vom Dreh in den Schnitt. Vom Schnitt zum Kunden und zurück. Von der Freigabe zur Auslieferung. Dieser Beitrag geht die Phasen kurz durch und verbringt die Zeit dort, wo sie hingehört: bei den vier Nahtstellen.

Die fünf Phasen, kurz

  1. Briefing und Umfang — wofür das Video ist, an wen es sich richtet, wie lang, wo es läuft und was „fertig" bedeutet
  2. Vorproduktion — Treatment, Skript, Shot List, Besetzung, Locations, Genehmigungen, Crew, Equipment, Drehplan
  3. Dreh — die Drehtage selbst, gefahren über das Callsheet
  4. Postproduktion — Sichtung, Backup, Rohschnitt, Feinschnitt, Farbe, Ton, Grafik, Korrekturrunden
  5. Auslieferung — finale Exporte in den richtigen Formaten, Übergabe und Archivierung

Bei einem Solo-Videografen fallen diese Phasen zusammen; bei vier Drehtagen mit drei Units sind es getrennte Abschnitte mit unterschiedlichen Beteiligten. Die Übergaben unten gelten in beiden Fällen.

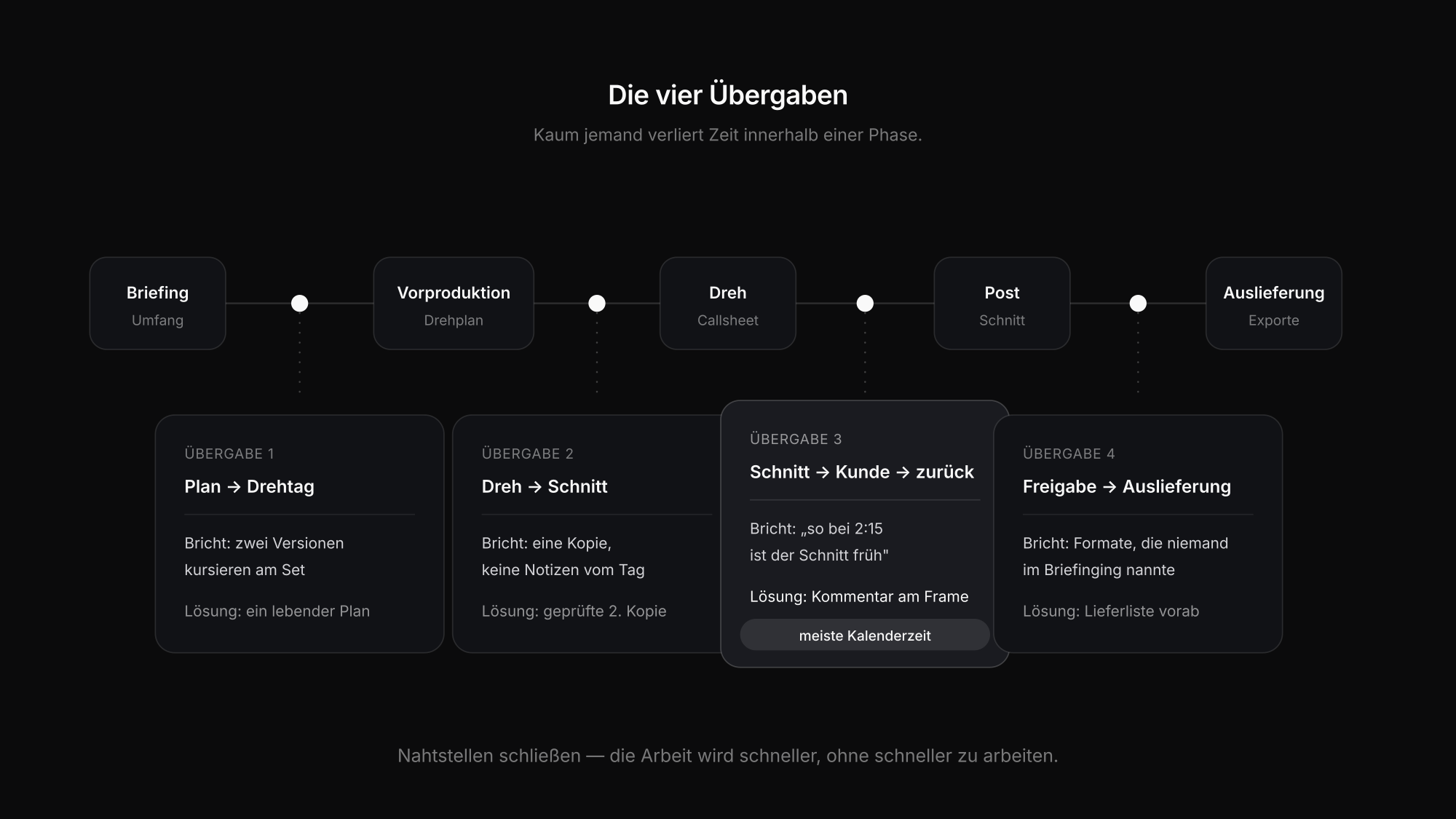

Fünf Phasen einer Videoproduktion mit den vier Übergaben dazwischen hervorgehoben

Übergabe 1: Vorproduktion an den Drehtag

Alles Geplante existiert in Dokumenten. Am Drehtag braucht die Crew einen Bruchteil davon — den richtigen Bruchteil, auf dem Handy.

Wo es bricht: Der Plan ist eine Tabelle mit fünfzehn Tabs, verschickt als Datei. Danach ändert sich etwas. Jetzt kursieren zwei Versionen, und der Morgen beginnt mit „ist das die aktuelle?".

Was die Lücke schließt:

  • Blöcke mit Dauern statt fester Uhrzeiten, damit ein Verzug alles Folgende automatisch verschiebt, statt jede Zeile ungültig zu machen
  • Umbau und Fahrt als eigene Blöcke — sie passieren ohnehin, und ungeplant gehen sie vom nächsten Setup ab
  • Ein lebender Plan statt eines Anhangs, damit eine Änderung sofort bei allen ist
  • Jeder sieht seinen eigenen Tag, nicht den Gesamtplan für drei Units

Übergabe 2: Dreh an den Schnitt

Die Karte kommt aus der Kamera, und das Projekt pausiert — manchmal tagelang. Das ist die unglamouröseste Übergabe und die, an der am häufigsten tatsächlich Material verloren geht.

Wo es bricht: Das Überspielen passiert um Mitternacht nach zwölf Stunden Drehtag, auf eine Platte, ohne geprüfte Kopie. Oder das Material ist in Ordnung, aber niemand hat notiert, welcher Take der gute war — also beginnt der Schnitt damit, alles zu sichten.

Was die Lücke schließt:

  • Eine zweite Kopie, bevor eine Karte formatiert wird — ohne Ausnahme, egal wie spät es ist. Eine Kopie ist keine Kopie.
  • Geprüftes Überspielen statt Drag and Drop. Checksummen-basierte Offload-Tools existieren genau deshalb, weil stille Datenfehler real sind.
  • Notizen vom Drehtag, die bis in den Schnitt überleben — markierte Takes, die Interviewantwort, um die herum gebaut wird, die Einstellung, die fehlt
  • Eine einheitliche Struktur, damit der Cutter — auch das zukünftige Ich — nicht die erste Stunde mit Orientierung verbringt

Übergabe 3: Schnitt an den Kunden und zurück

Diese Übergabe frisst in den meisten Produktionen die meiste Kalenderzeit — und sie ist fast vollständig ein Kommunikationsproblem.

Wo es bricht: Der Schnitt geht als Link oder Datei raus, das Feedback kommt als Mail zurück. „So bei 2:15 wirkt der Schnitt zu früh, und das Stück nach dem Interview können wir weglassen." Jetzt rät der Cutter, welcher Schnitt, welches Stück — und ob 2:15 sich auf diese Fassung bezieht oder die vorherige.

Was die Lücke schließt:

  • Kommentare am Zeitstempel, gesetzt am Frame statt in Prosa beschrieben
  • Ein Thread pro Version, damit Feedback zu v2 nicht gegen v4 eintrifft
  • Gebündeltes Feedback — eine verantwortliche Person auf Kundenseite sammelt die internen Meinungen, bevor sie dich erreichen, statt dass vier Leute einzeln kommentieren
  • Eine festgelegte Zahl an Korrekturrunden, vereinbart im Angebot statt entdeckt in Runde fünf

Die Rechnung dahinter ist eindeutig. Ein Hin und Her, das zwei Kalendertage braucht, um eine Zehn-Minuten-Änderung zu klären, ist per Mail völlig normal. Die Lösung ist nicht, schneller zu arbeiten, sondern die Mehrdeutigkeit zu entfernen, die das Hin und Her erzeugt.

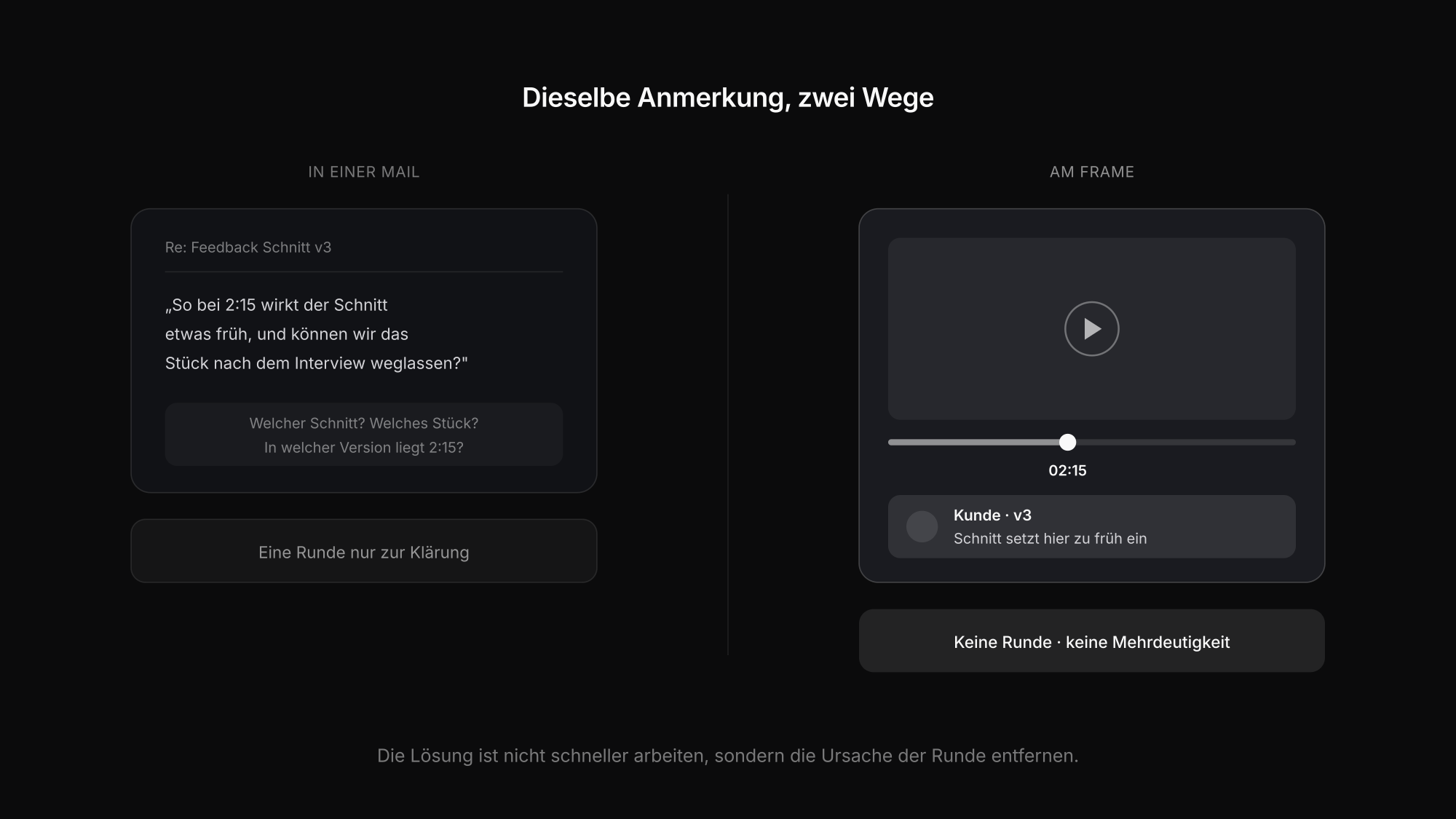

Kommentare am Zeitstempel einer Videoversion statt Feedback in einem Mail-Thread

Übergabe 4: Freigabe an die Auslieferung

Der Schnitt ist abgenommen. Was ausgeliefert wird, ist selten eine Datei.

Wo es bricht: Der Kunde braucht 16:9 für die Website, 9:16 für Social, eine untertitelte Fassung und einen sendefähigen Master — und diese Liste taucht nach der Freigabe auf statt im Briefing.

Was die Lücke schließt:

  • Die Liefergegenstände im Briefing, inklusive Seitenverhältnissen, Untertiteln und Plattformvorgaben
  • Export-Einstellungen einmal entschieden, nicht pro Auftrag neu hergeleitet — der Beitrag zu Video-Export-Einstellungen zeigt, was wofür passt
  • Eine Auslieferung, die der Kunde nutzen kann: Streaming zum Ansehen, Downloads dort, wo er berechtigt ist
  • Ein Archivierungsschritt, der tatsächlich stattfindet, statt eines Projektordners, der auf der Schnittplatte liegen bleibt, bis sie voll ist

Wohin die Zeit wirklich geht

1

Warten auf Feedback

Meist der größte Block Kalenderzeit im ganzen Projekt — und der, der in keinem Zeitplan auftaucht.

2

Nachschneiden nach unklaren Notizen

„Das Stück nach dem Interview" kostet eine Klärungsrunde. Ein Kommentar am Zeitstempel kostet nichts.

3

Die richtige Version suchen

Drei Dateien namens final, finalv2 und finalUSE_THIS. Die Versionsfrage ist ein Symptom.

4

Neu exportieren für ein Format, das niemand erwähnt hat

Vertikal, untertitelt, sendefähig. Im Briefing gefragt kostenlos, nach der Freigabe teuer.

5

Notizen vom Dreh rekonstruieren

Welcher Take war gut, was fehlt. Am Drehtag notiert kostet es eine Minute, später rekonstruiert Stunden.

6

Dem Kunden hinterherlaufen

Nicht, weil er langsam ist, sondern weil „schau mal drüber und sag Bescheid" keine Aufgabe mit Frist ist.

Die Phasen verbunden halten

Die meisten dieser Ausfälle sind derselbe Ausfall: Die Phasen liegen in verschiedenen Werkzeugen, also überlebt der Kontext die Naht nicht. Der Plan in einer Tabelle, das Material auf einer Platte, das Review in Mails, die Rechnung in der Buchhaltung — und der Kunde ist bei manchem davon in Kopie.

Genau darum ist Exportlab so gebaut: ein Projekt, das den Drehplan, das Material, das frame-genaue Feedback, die Auslieferung und die Unterlagen zusammenhält, damit jede Übergabe innerhalb desselben Datensatzes passiert statt über drei Werkzeuge hinweg.

Konkret über die vier Nahtstellen: Die Crew sieht die Blöcke des Tages auf dem Handy, während der Kunde nur Freigegebenes sieht; Uploads landen an dem Projekt, zu dem sie gehören; Feedback hängt am Zeitstempel einer bestimmten Version statt als Prosa einzutreffen; und der Kunde verfolgt den Fortschritt auf einer Status-Seite, statt nachzufragen. Die Shooting-Planung ist derzeit Beta und wird pro Workspace freigeschaltet.

FAQ: Workflow in der Videoproduktion

Welche Phasen hat ein Videoproduktions-Workflow?

Briefing und Umfang, Vorproduktion, Dreh, Postproduktion und Auslieferung. Die Phasen selbst sind Standard — die Zeit geht in der Regel an den Übergaben dazwischen verloren, nicht innerhalb einer Phase.

Wo verlieren Videoprojekte die meiste Zeit?

In der Review-Schleife zwischen Schnitt und Kunde. Feedback, das in Prosa beschrieben statt an einem Zeitstempel verankert ist, erzeugt Rückfragen — und jede kostet Kalendertage für Änderungen, die Minuten dauern.

Wie viele Korrekturrunden sollte ich einplanen?

Welche Zahl auch immer: Nenne sie im Angebot, statt sie offenzulassen. Zwei Runden sind bei Auftragsproduktionen ein üblicher Standard. Das Problem ist selten die Zahl, sondern in Runde fünf festzustellen, dass es nie eine gab.

Was muss am Drehtag mit dem Material passieren?

Eine zweite Kopie, bevor irgendeine Karte formatiert wird, idealerweise geprüft statt per Drag and Drop. Eine Kopie ist keine Kopie — und der riskanteste Moment ist das Ende eines langen Tages, an dem alle nach Hause wollen.

Brauche ich eine Projektmanagement-Software für Video?

Nicht zwingend, aber die Phasen müssen verbunden sein. Die Kosten entstehen durch Kontext, der an den Übergaben verloren geht: ein Plan, den die Crew am Set nicht lesen kann, Feedback ohne Frame-Bezug, eine Lieferliste, die erst nach der Freigabe auftaucht.

Fazit

Ein Workflow in der Videoproduktion besteht eigentlich nicht aus fünf Phasen. Er besteht aus vier Übergaben — und die Phasen sind das, was dazwischen passiert.

Schließt du die Nahtstellen, wird die Arbeit schneller, ohne dass jemand schneller arbeitet: ein lebender Plan, den die Crew auf dem Handy liest, eine geprüfte zweite Kopie, bevor die Karte gelöscht wird, Feedback am Frame statt in einer Mail, und eine Lieferliste, die im Briefing steht. Für die beiden Enden dieser Kette: Drehplan erstellen und Video-Review-Tools im Vergleich.
